قارن الوزن المحاسب والوقت والتغليف والقيود ورسوم الوجهة قبل اختيار الشحن من الصين.
الإجابة المختصرة
يناسب الجوي عادة الشحنات الأخف أو الأعلى قيمة أو المستعجلة، ويناسب البحري الحجم الكبير المخطط. لا يعتمد القرار على سعر المنشأ؛ قارن الوزن المحاسب والتغليف والقيود والمدة من الباب إلى الباب ورسوم المنشأ والوجهة والتأمين وخطر التأخير وتكلفة المخزون ضمن سيناريوهين كاملين.
لا يمكن الإجابة عن «جوي أم بحري؟» بلا بيانات التغليف النهائية. قد تحاسب شحنة وزنها الفعلي 200 كغ كأنها 450 كغ جواً بسبب الحجم، وقد يفقد سعر البحر الرخيص ميزته بعد رسوم LCL والتخزين والوجهة.
يشرح الدليل طريقة المقارنة لا سعراً ثابتاً. تتغير الطاقة والموسم والمسار وطبيعة البضاعة والقواعد؛ لذلك يحتاج الحجز إلى بيانات نهائية وعرض حديث.
| المعيار | جوي | بحري LCL | بحري FCL |
|---|---|---|---|
| الاستخدام | عاجل وخفيف وقيم | حجم متوسط مجمع | حجم كبير وتحكم |
| أساس السعر | فعلي أو حجمي | حجم/وزن وحد أدنى | حاوية ومسار |
| الوقت | أقصر ومتغير | أطول مع التجميع | مرتبط بالسفينة |
| التغليف | حجم وأمن | مناولة ورطوبة | رص وتثبيت |
| الوجهة | مناولة وتخليص | CFS وتخزين ومستندات | ميناء وحاوية وأرضيات |
جهز بيانات التغليف النهائي قبل التسعير
لا يكفي الوزن الصافي. سجل عدد الكراتين والوزن الإجمالي والأبعاد وقابلية الرص والمنصات والمواد الخطرة والبطاريات والسوائل والقيمة. قد يتغير العرض بعد قياس المستودع.
عملياً لا تكتمل مرحلة «جهز بيانات التغليف النهائي قبل التسعير» إلا عندما تتحول النتيجة من رسائل متفرقة إلى سجل يمكن الرجوع إليه. يجب أن يوضح السجل الافتراضات والأرقام ومسؤول كل إجراء وموعد القرار التالي. في الشحن الجوي أم البحري من الصين قد يتحول اختلاف صغير في تعريف المنتج أو المسؤولية إلى تكلفة أو تأخير أو نزاع في الجودة.
قائمة تنفيذية
- أعد Packing List أولية
- احصل على أبعاد كل كرتون
- صرح بطبيعة البضاعة
- سجل القيمة والتأمين
المخرج المطلوب من هذه المرحلة
ورقة بيانات واحدة لكل شركات الشحن.
احسب الوزن المحاسب جواً
يحاسب الجوي غالباً على الأكبر من الوزن الفعلي والحجمي. يختلف المقسوم حسب الخدمة. قد تجعل العبوة الخفيفة الكبيرة التكلفة أعلى؛ وتقليل الفراغ أنفع من خصم صغير في السعر.
لا تكفي إجابة نعم أو لا في «احسب الوزن المحاسب جواً». ينبغي جمع الدليل من مصدر معروف، ومقارنته بإشارة أخرى على الأقل، وكتابة حدود الاعتماد عليه. عند تطبيق ذلك على الشحن الجوي أم البحري من الصين يعرف فريق الشراء ما تم تأكيده، وما يزال افتراضاً، وما السؤال الذي يجب إغلاقه قبل الدفع.
قائمة تنفيذية
- زن الوزن الإجمالي
- احسب حجم كل طرد
- أكد المقسوم
- اختبر تحسين العبوة
المخرج المطلوب من هذه المرحلة
وزن محاسب مؤكد وحساسية التكلفة للتغليف.
قارن LCL وFCL بعد سعر البحر
يضيف LCL التجميع وCFS والمستندات والحد الأدنى والمناولة. يتضمن FCL الحاوية والنقل والختم والوقت الحر والأرضيات. تعتمد النقطة الاقتصادية على الكثافة والميناء والوقت والوجهة.
سجّل قرار «قارن LCL وFCL بعد سعر البحر» في ثلاثة أعمدة: حقيقة مؤكدة، وخطر مفتوح، وإجراء تالٍ. يمنع هذا الشكل البسيط ضياع التفاصيل بين الرسائل ويحفظ منطق القرار عند تغيير المورّد أو شركة الشحن أو المستشار الجمركي. في ملفات الشحن الجوي أم البحري من الصين يكون الأثر المكتوب غالباً أهم من تطمين شفهي سريع.
قائمة تنفيذية
- فصل رسوم LCL
- احصل على سيناريو الحاوية
- سجل الوقت الحر والأرضيات
- قيّم خطر المناولة
المخرج المطلوب من هذه المرحلة
مقارنة من الباب إلى الباب ونقطة تعادل.
قِس الوقت من الباب إلى الباب
زمن العبور ليس إلا حركة الطائرة أو السفينة. أضف تجهيز المورّد والحجز والمستودع وcut-off والأمن والترانزيت والتفريغ والمستندات والتخليص، واستخدم نطاقاً زمنياً.
هدف «قِس الوقت من الباب إلى الباب» ليس إزالة كل عدم يقين، بل جعل الخطر مرئياً وقابلاً للقياس والإدارة. يجب أن يتناسب عمق العمل في الشحن الجوي أم البحري من الصين مع قيمة الطلب وحساسية المنتج وتكلفة تصحيح الخطأ. فالطلب التجريبي الصغير لا يحتاج إلى ضوابط الإنتاج الكبير أو السلع المقيدة نفسها.
قائمة تنفيذية
- أكد تاريخ الجاهزية
- احصل على جدول الحركة
- افصل وقت المنشأ والوجهة
- أضف هامش مخزون
المخرج المطلوب من هذه المرحلة
تقويم بنطاق متفائل ومحتمل ومتأخر.
أغلق القيود قبل الحجز
قد تقيد البطاريات والسوائل والمساحيق والمغناطيس والكيماويات والعلامات والأجهزة اللاسلكية المسار. يلزم التركيب وMSDS ورقم UN والصور ورمز HS المحتمل والشهادات.
بعد «أغلق القيود قبل الحجز» يجب أن تستطيع شرح القرار لشخص خارج المشروع: لماذا اختير هذا الخيار، وما البديل المستبعد، وما الدليل المؤيد. إذا كان الشرح صعباً، فغالباً ملف الشحن الجوي أم البحري من الصين غير جاهز بعد لالتزام مالي أو حجز الشحن.
قائمة تنفيذية
- قدم وصفاً فنياً
- راجع MSDS والاختبار
- صرح بالعلامة والحقوق
- راجع تراخيص الوجهة
المخرج المطلوب من هذه المرحلة
تأكيد كتابي لإمكانية النقل والمستندات والقيود.
طابق التغليف مع الطريقة
الجوي حساس للحجم والوزن، والبحر للرطوبة والضغط والتثبيت وطول المناولة. احم المنتج من دون حجم زائد وراجع الخشب وISPM 15 والزوايا ومزيل الرطوبة والعلامات.
عملياً لا تكتمل مرحلة «طابق التغليف مع الطريقة» إلا عندما تتحول النتيجة من رسائل متفرقة إلى سجل يمكن الرجوع إليه. يجب أن يوضح السجل الافتراضات والأرقام ومسؤول كل إجراء وموعد القرار التالي. في الشحن الجوي أم البحري من الصين قد يتحول اختلاف صغير في تعريف المنتج أو المسؤولية إلى تكلفة أو تأخير أو نزاع في الجودة.
قائمة تنفيذية
- اختبر السقوط أو الضغط
- قلل الفراغ
- راجع قواعد الخشب
- صور التغليف النهائي
المخرج المطلوب من هذه المرحلة
مواصفة تغليف بأبعاد مستهدفة ومعيار قبول.
أظهر رسوم المنشأ والوجهة
قد تغطي عبارة all-in جزءاً فقط. افصل الاستلام والمستودع والمستندات والإقرار والفحص وTHC وCFS والمناولة والتخزين والتسليم والضريبة. حدد أين ينتهي السعر.
لا تكفي إجابة نعم أو لا في «أظهر رسوم المنشأ والوجهة». ينبغي جمع الدليل من مصدر معروف، ومقارنته بإشارة أخرى على الأقل، وكتابة حدود الاعتماد عليه. عند تطبيق ذلك على الشحن الجوي أم البحري من الصين يعرف فريق الشراء ما تم تأكيده، وما يزال افتراضاً، وما السؤال الذي يجب إغلاقه قبل الدفع.
قائمة تنفيذية
- حدد بداية ونهاية السعر
- افصل المشمول والمستثنى
- تحقق من الوجهة محلياً
- سجل الصلاحية والتعديل
المخرج المطلوب من هذه المرحلة
جدول تكلفة مع المسؤول والعملة والمحفزات.
نسق الخطر والتأمين والمسؤولية
لا ينشئ Incoterm ملكية أو تأميناً مناسباً تلقائياً. راجع قيمة التأمين والاستثناء والتحمل وضمان التغليف ودليل المطالبة والمهلة. لا يعوض التأمين ضعف التغليف.
سجّل قرار «نسق الخطر والتأمين والمسؤولية» في ثلاثة أعمدة: حقيقة مؤكدة، وخطر مفتوح، وإجراء تالٍ. يمنع هذا الشكل البسيط ضياع التفاصيل بين الرسائل ويحفظ منطق القرار عند تغيير المورّد أو شركة الشحن أو المستشار الجمركي. في ملفات الشحن الجوي أم البحري من الصين يكون الأثر المكتوب غالباً أهم من تطمين شفهي سريع.
قائمة تنفيذية
- وضح انتقال الخطر
- أكد التغطية والقيمة
- احصل على إجراءات المطالبة
- احفظ الدليل قبل الشحن
المخرج المطلوب من هذه المرحلة
مذكرة خطر وتأمين ومسؤول لكل مرحلة.
نمذج الخيار الهجين واتخذ القرار
ليس كل الطلب مضطراً لطريقة واحدة. يمكن إرسال كمية إطلاق جواً والمخزون بحراً. قارن التكلفة والوقت واحتمال التأخير والهامش ونقص المخزون واحفظ الافتراضات.
هدف «نمذج الخيار الهجين واتخذ القرار» ليس إزالة كل عدم يقين، بل جعل الخطر مرئياً وقابلاً للقياس والإدارة. يجب أن يتناسب عمق العمل في الشحن الجوي أم البحري من الصين مع قيمة الطلب وحساسية المنتج وتكلفة تصحيح الخطأ. فالطلب التجريبي الصغير لا يحتاج إلى ضوابط الإنتاج الكبير أو السلع المقيدة نفسها.
قائمة تنفيذية
- ابن سيناريوهين وخياراً هجيناً
- أدخل تكلفة نقص المخزون
- حدد نقطة تغيير القرار
- حدث السعر بعد التغليف
المخرج المطلوب من هذه المرحلة
مذكرة قرار مع الخيار والبديل وشرط المراجعة.

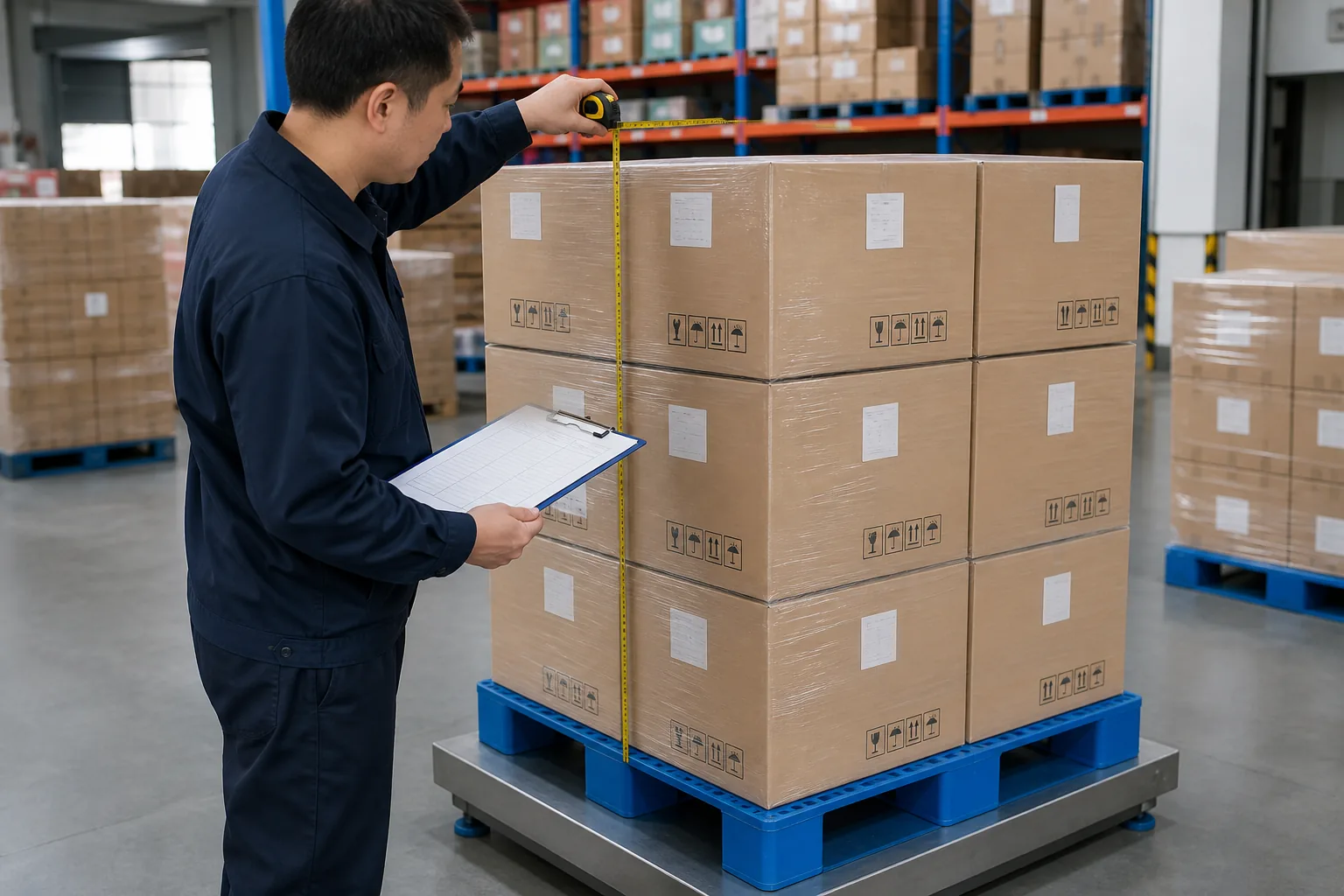

أنشئ ملف شحنة قابلاً للمقارنة قبل طلب الأسعار

لا يمكن مقارنة الجوي والبحري باطمئنان من اسم المنتج ووزن تقديري. بعد اكتمال التعبئة، سجل عدد الطرود والوزن الإجمالي وأبعاد كل طرد والقيمة ورمز HS المقترح والمنشأ ونقطة الاستلام والوجهة النهائية وتاريخ الجاهزية والخصائص المقيدة في ورقة ذات نسخة. صرح بالبطاريات والمغناطيس والسوائل والمساحيق والمواد الكيميائية والخشب والعلامات والتحكم الحراري؛ فغيابها قد يبطل السعر الأولي أو الخدمة المقترحة.
أرسل الورقة نفسها إلى عدة جهات واطلب نطاقاً محدداً: الاستلام ومناولة المنشأ والمطار أو الميناء والنقل الرئيسي وإعادة الشحن ومناولة الوجهة والتسليم والخدمات الجمركية والمستندات. لا يقارن رقمان إلا إذا اتفق المسار ومستوى الخدمة وأساس الوزن المحاسب والعملة والصلاحية والمشمولات. إن لم تتوفر بيانات التعبئة النهائية، سم السعر ميزانية تخطيط بافتراضات لا التزاماً قابلاً للحجز.
ضع لكل معلومة خانة مصدر: قياس المصنع، تقرير فحص، ملصق منتج، مستند قانوني، أو افتراض ينتظر التأكيد. إذا أرسل المصنع إجمالي الوزن والحجم فقط، اطلب جدول كل طرد لأن عدم انتظام الأبعاد يؤثر في المناولة والوزن الحجمي وقابلية الرص. راجع أيضاً ما إذا كانت المنصة أو الرافعة أو وسيلة التسليم تستطيع التعامل مع أثقل طرد وأكبره. اطلب صورة توضح طريقة القياس وعدد الطبالي وأي بروز خارج حدودها، وسجل من وافق على البيانات النهائية ومتى. احتفظ بالنسخة المستخدمة في طلب السعر إلى جانب النسخة التي اعتمدت عند الحجز لكي يظهر أثر أي فرق. هذه التفاصيل لا تختار الجوي أو البحري وحدها، لكنها تمنع اكتشاف قيد تشغيلي بعد إصدار الحجز ونقل البضاعة إلى المحطة.
قائمة تنفيذية
- سجل وزن وأبعاد كل طرد
- صرح بطبيعة البضاعة وقيودها
- حدد المنشأ والوجهة حتى نقطة التسليم
- احصل على تاريخ جاهزية واقعي
- أرسل الملف نفسه لكل مقدمي العروض
فرق السعر قبل توحيد النطاق والبيانات لا يثبت أن وسيلة أو مزوداً أرخص.
أعد بناء أساس الوزن المحاسب لكل وسيلة

يقارن الشحن الجوي عادة الوزن الفعلي بالحجمي، لكن المقسوم والتقريب والحد الأدنى وقواعد البضاعة الخاصة قد تختلف حسب الخدمة والمسار. الصيغة العامة فحص معقولية وليست الفاتورة النهائية. اطلب من المزود إظهار الوزن المحاسب لكل بند ومدخلاته. قد يؤثر تغير محدود في حجم الكرتون في الوزن الحجمي، لذلك اختبر تحسين التعبئة من دون إضعاف حماية المنتج.
في البحر، لا تقارن LCL بسعر المتر المكعب فقط ولا FCL بسطر الحاوية فقط. الحدود الدنيا ومناولة CFS والمستندات والتحميل واحتمال الأرضيات أو الاحتجاز وحدود الوزن ورسوم الوجهة والتسليم الداخلي قد تغير النتيجة. انظر معاً إلى الحجم والكتلة وقابلية الرص والهشاشة والقيمة وخطر المناولة في التجميع. لا توجد عتبة حجم عالمية تستبدل عرضاً كاملاً للمسار والتوقيت الفعليين.
قائمة تنفيذية
- راجع مدخلات الوزن الحجمي
- اسأل عن التقريب والحد الأدنى
- أكمل LCL برسوم CFS والوجهة
- افحص حمولة الحاوية وقيود المساحة
- وازن تكلفة التعبئة مع خطر التلف
الصيغة أو نقطة التعادل التوضيحية ليست قرار حجز؛ يجب أن يظهر الأساس الدقيق في العرض والتأكيد الخاص بالشحنة.
ضع التكلفة والوقت والمسؤولية على خط مسار واحد

قسّم العرض إلى المنشأ والنقل الرئيسي والوجهة. لكل بند حدد من يدفع وبأي عملة ومدة صلاحية السعر والشرط الذي يطبقه. علّم الاستلام والتخزين والمستندات والفحص الأمني والمحطة وإعادة الشحن والتسليم والرسوم الجمركية ورسوم التأخير إذا استبعدت. طابق النتيجة مع قاعدة Incoterms والنقطة المسماة في العقد حتى لا يحسب العمل مرتين أو يبقى بلا مسؤول.
قس الوقت من الباب إلى الباب أيضاً: جاهزية المصنع والحجز وموعد القطع وانتظار المغادرة والنقل وإعادة الشحن والوصول والتفريغ والمستندات والتخليص والتسليم. زمن العبور المعلن مكوّن واحد وليس ضمان وصول. للبضائع الحساسة للمخزون، نمذج قيمة التأخير ونفاد المخزون وتقسيم الشحنة. يمكن إرسال جزء سريع والباقي أبطأ عندما تدعم المستندات والتعبئة وضبط المخزون مسارين متزامنين.
قائمة تنفيذية
- افصل رسوم المنشأ والنقل والوجهة
- أعط كل استثناء مسؤولاً واحتياطياً
- اكتب Incoterms مع النقطة المسماة
- أدخل موعد القطع وإعادة الشحن في الجدول
- أنشئ بديلاً للتأخير ونفاد المخزون
توزع Incoterms مهام التسليم والتكاليف والخطر المحدد، لكنها لا تستبدل شروط الدفع والملكية والتأمين المناسب والقانون الحاكم.

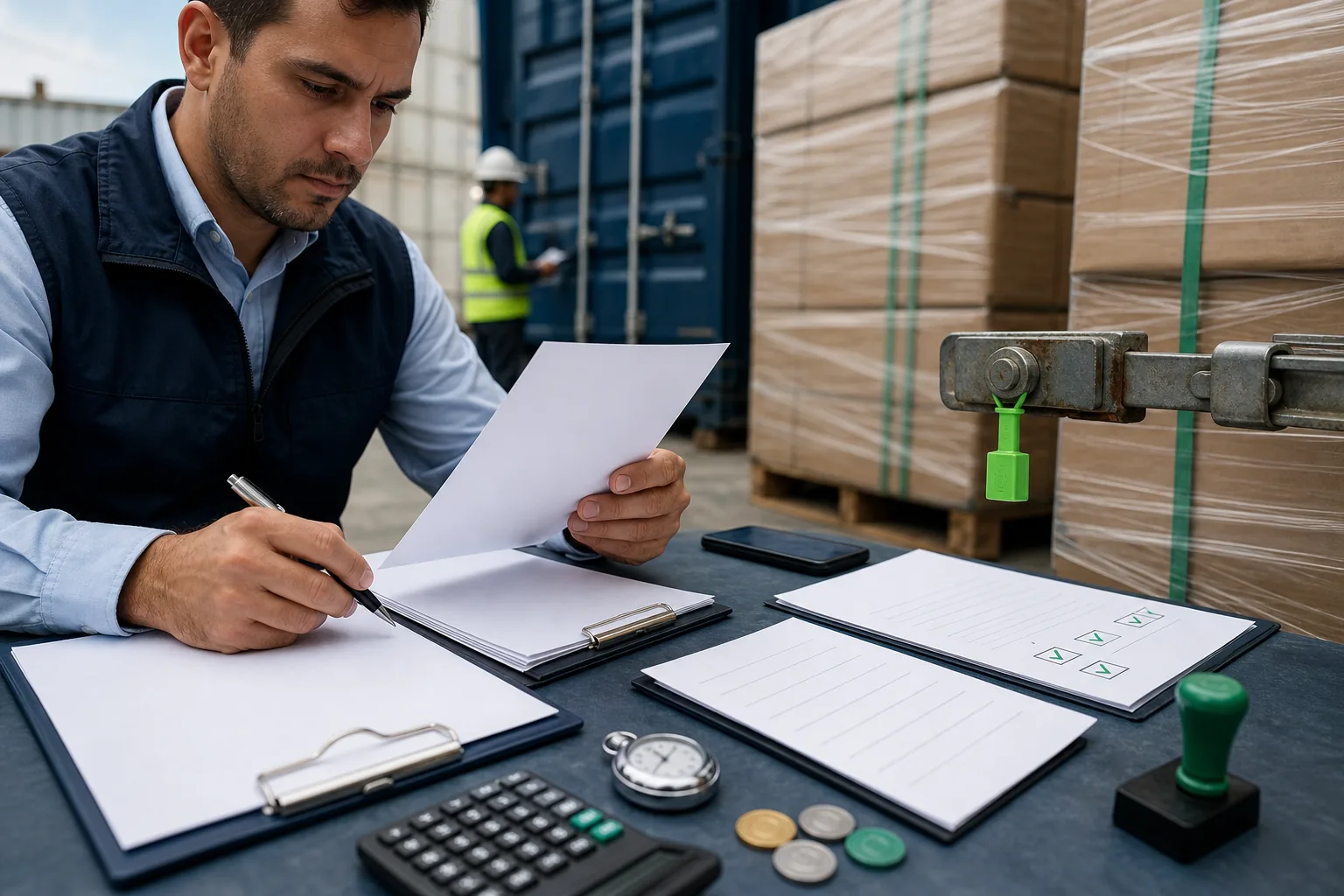

اعبر بوابة تشغيلية قبل تأكيد الحجز

قبل الحجز، راجع التعبئة النهائية والتصنيف العامل وقيود البضاعة والمستندات والتأمين وأطراف الفاتورة وبيانات الشاحن والمرسل إليه وتعليمات التسليم. للحاوية، حدد من يعد VGM ويرسله والموعد المطبق. للجوي، أكد قبول البضاعة الخاصة ومستنداتها قبل التسليم إلى المحطة. سجل نسخة العرض والحجز حتى يبقى أي تغيير في الخدمة أو المسار أو السعر قابلاً للتتبع.
يستمر الضبط بعد المغادرة. احتفظ بالمراحل وتغييرات الجدول والرسوم الجديدة ونسخ المستندات والاستثناءات في سجل واحد. بعد التسليم، قارن الميزانية بالمبلغ الفعلي والوقت المخطط بالفعلي، ثم انسب الفرق إلى بيانات المصدر أو نطاق العرض أو التنفيذ أو الوجهة. يوضح ذلك إن كانت الشحنة التالية تحتاج تعبئة مختلفة أو حجزاً أبكر أو مزوداً آخر أو مجرد طلب ونطاق سعر أكثر وضوحاً.
قائمة تنفيذية
- طابق العرض النهائي وتأكيد الحجز
- عين مسؤولاً وموعداً لكل مستند
- أغلق VGM أو قبول البضاعة الخاصة مبكراً
- رقّم تغييرات الجدول والسعر
- سجل التكلفة والوقت الفعليين بعد التسليم
الحجز الناجح ليس رقم حجز فقط؛ بل توافق بيانات التعبئة ونطاق السعر والمستندات والمسؤوليات ونقاط المتابعة.
المصادر الرسمية وحدود هذا الدليل
تمت مراجعة المصادر في 2 سبتمبر 2026. يجب إعادة التحقق من القواعد والإجراءات والأسعار والقيود الخاصة بالبضاعة والمسار وتاريخ القرار الفعلي.
- الاتحاد الدولي للنقل الجوي: يعتمد التسعير الجوي على الوزن والحجم والخدمات الإضافية؛ أكد أساس الوزن المحاسب والاستثناءات للمسار الفعلي.
- المنظمة البحرية الدولية: يتحمل الشاحن مسؤولية الكتلة الإجمالية المتحقق منها، ويعد VGM شرطاً لتحميل الحاوية المعبأة على السفينة.
- غرفة التجارة الدولية: اذكر القاعدة والميناء أو المكان أو النقطة المسماة وعبارة Incoterms 2020 بدقة؛ فالقواعد لا تحسم الدفع أو الملكية أو القانون الحاكم.
- منظمة الجمارك العالمية: لا تفترض أن القيمة الجمركية تساوي بند الفاتورة؛ راجع الإضافات المطبقة وقواعد بلد الوجهة.
- إرشادات الأسعار الرسمية من Maersk مثال خاص بناقل لفحص النطاق والمكونات، وليست سعراً عاماً أو مضموناً للسوق.
عشرة أسئلة تدقيق قبل الاعتماد النهائي
- 01
في «جهز بيانات التغليف النهائي قبل التسعير»، ما الدليل المستقل المتاح، وما الافتراض المفتوح، ومن يعتمد المخرج «ورقة بيانات واحدة لكل شركات الشحن.» قبل الدفع أو حجز الشحن؟
- 02
في «احسب الوزن المحاسب جواً»، ما الدليل المستقل المتاح، وما الافتراض المفتوح، ومن يعتمد المخرج «وزن محاسب مؤكد وحساسية التكلفة للتغليف.» قبل الدفع أو حجز الشحن؟
- 03
في «قارن LCL وFCL بعد سعر البحر»، ما الدليل المستقل المتاح، وما الافتراض المفتوح، ومن يعتمد المخرج «مقارنة من الباب إلى الباب ونقطة تعادل.» قبل الدفع أو حجز الشحن؟
- 04
في «قِس الوقت من الباب إلى الباب»، ما الدليل المستقل المتاح، وما الافتراض المفتوح، ومن يعتمد المخرج «تقويم بنطاق متفائل ومحتمل ومتأخر.» قبل الدفع أو حجز الشحن؟
- 05
في «أغلق القيود قبل الحجز»، ما الدليل المستقل المتاح، وما الافتراض المفتوح، ومن يعتمد المخرج «تأكيد كتابي لإمكانية النقل والمستندات والقيود.» قبل الدفع أو حجز الشحن؟
- 06
في «طابق التغليف مع الطريقة»، ما الدليل المستقل المتاح، وما الافتراض المفتوح، ومن يعتمد المخرج «مواصفة تغليف بأبعاد مستهدفة ومعيار قبول.» قبل الدفع أو حجز الشحن؟
- 07
في «أظهر رسوم المنشأ والوجهة»، ما الدليل المستقل المتاح، وما الافتراض المفتوح، ومن يعتمد المخرج «جدول تكلفة مع المسؤول والعملة والمحفزات.» قبل الدفع أو حجز الشحن؟
- 08
في «نسق الخطر والتأمين والمسؤولية»، ما الدليل المستقل المتاح، وما الافتراض المفتوح، ومن يعتمد المخرج «مذكرة خطر وتأمين ومسؤول لكل مرحلة.» قبل الدفع أو حجز الشحن؟
- 09
في «نمذج الخيار الهجين واتخذ القرار»، ما الدليل المستقل المتاح، وما الافتراض المفتوح، ومن يعتمد المخرج «مذكرة قرار مع الخيار والبديل وشرط المراجعة.» قبل الدفع أو حجز الشحن؟
الأسئلة الشائعة
من أي وزن يصبح البحر أفضل؟
لا يوجد حد ثابت. تعتمد الإجابة على الكثافة والحجم وحدود LCL ورسوم الوجهة والقيمة والوقت.
كيف يحسب الوزن الحجمي الجوي؟
يقسم حجم الطرد على مقسوم الخدمة ويحاسب غالباً على الأكبر من الفعلي والحجمي. أكد المقسوم للمسار.
هل LCL أرخص من FCL؟
يناسب LCL الحجم الأقل، لكن رسوم CFS والوجهة مهمة. قد يناسب FCL الحجم الأعلى أو البضاعة الحساسة.
كم يستغرق البحر من الصين؟
يعتمد على الموانئ والمسار والترانزيت والتجميع والوجهة. اطلب نطاقاً من الباب إلى الباب.
هل التأمين ضروري؟
منطقي لكثير من الشحنات، لكن يجب مراجعة التغطية والقيمة والاستثناءات.
متى يناسب الشحن الهجين؟
عندما يكون جزء عاجلاً ولا يناسب إرسال الكل جواً، مع احتساب المخزون والمناولة المكررة.
الخلاصة والخطوة التالية
أفضل طريقة ليست أسرع اسم أو أرخص عنوان؛ بل التي تحقق توازناً مقبولاً بين الوقت والتكلفة والخطر. المقارنة بلا تغليف نهائي ورسوم وجهة غير جاهزة للحجز.
أعد ورقة واحدة للوزن والأبعاد والنوع والقيمة والمنشأ والوجهة والجاهزية، ثم اجمع الأسعار بصيغة موحدة وأكدها بعد التغليف.
ملاحظات إضافية لملف التنفيذ
01
في سجل «جهز بيانات التغليف النهائي قبل التسعير» دوّن تاريخ المراجعة والمصدر والرقم أو المستند المعتمد وقرار مسؤول المشروع. إذا لم يكتمل المخرج المتوقع «ورقة بيانات واحدة لكل شركات الشحن.»، فيجب إبقاء الالتزام التالي مشروطاً وكتابة سبب أي استثناء بوضوح حتى لا يتحول الافتراض إلى حقيقة غير موثقة.
02
في سجل «احسب الوزن المحاسب جواً» دوّن تاريخ المراجعة والمصدر والرقم أو المستند المعتمد وقرار مسؤول المشروع. إذا لم يكتمل المخرج المتوقع «وزن محاسب مؤكد وحساسية التكلفة للتغليف.»، فيجب إبقاء الالتزام التالي مشروطاً وكتابة سبب أي استثناء بوضوح حتى لا يتحول الافتراض إلى حقيقة غير موثقة.
03
في سجل «قارن LCL وFCL بعد سعر البحر» دوّن تاريخ المراجعة والمصدر والرقم أو المستند المعتمد وقرار مسؤول المشروع. إذا لم يكتمل المخرج المتوقع «مقارنة من الباب إلى الباب ونقطة تعادل.»، فيجب إبقاء الالتزام التالي مشروطاً وكتابة سبب أي استثناء بوضوح حتى لا يتحول الافتراض إلى حقيقة غير موثقة.
04
في سجل «قِس الوقت من الباب إلى الباب» دوّن تاريخ المراجعة والمصدر والرقم أو المستند المعتمد وقرار مسؤول المشروع. إذا لم يكتمل المخرج المتوقع «تقويم بنطاق متفائل ومحتمل ومتأخر.»، فيجب إبقاء الالتزام التالي مشروطاً وكتابة سبب أي استثناء بوضوح حتى لا يتحول الافتراض إلى حقيقة غير موثقة.
05
في سجل «أغلق القيود قبل الحجز» دوّن تاريخ المراجعة والمصدر والرقم أو المستند المعتمد وقرار مسؤول المشروع. إذا لم يكتمل المخرج المتوقع «تأكيد كتابي لإمكانية النقل والمستندات والقيود.»، فيجب إبقاء الالتزام التالي مشروطاً وكتابة سبب أي استثناء بوضوح حتى لا يتحول الافتراض إلى حقيقة غير موثقة.
06
في سجل «طابق التغليف مع الطريقة» دوّن تاريخ المراجعة والمصدر والرقم أو المستند المعتمد وقرار مسؤول المشروع. إذا لم يكتمل المخرج المتوقع «مواصفة تغليف بأبعاد مستهدفة ومعيار قبول.»، فيجب إبقاء الالتزام التالي مشروطاً وكتابة سبب أي استثناء بوضوح حتى لا يتحول الافتراض إلى حقيقة غير موثقة.
07
في سجل «أظهر رسوم المنشأ والوجهة» دوّن تاريخ المراجعة والمصدر والرقم أو المستند المعتمد وقرار مسؤول المشروع. إذا لم يكتمل المخرج المتوقع «جدول تكلفة مع المسؤول والعملة والمحفزات.»، فيجب إبقاء الالتزام التالي مشروطاً وكتابة سبب أي استثناء بوضوح حتى لا يتحول الافتراض إلى حقيقة غير موثقة.
08
في سجل «نسق الخطر والتأمين والمسؤولية» دوّن تاريخ المراجعة والمصدر والرقم أو المستند المعتمد وقرار مسؤول المشروع. إذا لم يكتمل المخرج المتوقع «مذكرة خطر وتأمين ومسؤول لكل مرحلة.»، فيجب إبقاء الالتزام التالي مشروطاً وكتابة سبب أي استثناء بوضوح حتى لا يتحول الافتراض إلى حقيقة غير موثقة.
09
في سجل «نمذج الخيار الهجين واتخذ القرار» دوّن تاريخ المراجعة والمصدر والرقم أو المستند المعتمد وقرار مسؤول المشروع. إذا لم يكتمل المخرج المتوقع «مذكرة قرار مع الخيار والبديل وشرط المراجعة.»، فيجب إبقاء الالتزام التالي مشروطاً وكتابة سبب أي استثناء بوضوح حتى لا يتحول الافتراض إلى حقيقة غير موثقة.
